Prąd na działce bez domu - Jak podłączyć i uniknąć błędów?

Prąd na działce bez domu - Jak podłączyć i uniknąć błędów?

Podłączenie prądu do działki bez domu to temat, w którym łatwo pomylić przyłącze stałe z prądem budowlanym, a potem niepotrzebnie wydłużyć całą sprawę. Poniżej rozkładam procedurę na prostsze kroki: jakie dokumenty przygotować, ile to zwykle trwa, kiedy lepiej wybrać zasilanie tymczasowe i gdzie najczęściej pojawiają się koszty dodatkowe. Jeśli planujesz w przyszłości dom albo instalację fotowoltaiczną, dobrze ustawiona moc przyłączeniowa od początku oszczędza sporo nerwów.

Najważniejsze decyzje przed złożeniem wniosku

  • Na niezabudowanej działce trzeba najpierw zdecydować, czy potrzebujesz przyłącza stałego, czy tylko zasilania tymczasowego na czas budowy.
  • Do wniosku zwykle potrzebujesz tytułu prawnego do działki, mapy lub szkicu sytuacyjnego i danych o planowanej mocy.
  • Jeśli trasa kabla wychodzi poza granice parceli, dochodzą zgody dojazdowe, służebność lub decyzje administracyjne.
  • Przy niskim napięciu sama procedura wydania warunków jest zwykle liczona w tygodniach, ale realizacja przyłącza może zająć od kilku tygodni do kilkunastu miesięcy.
  • Koszt zależy głównie od mocy, rodzaju przyłącza, długości trasy i tego, ile prac musi wykonać operator.
  • Jeśli w przyszłości ma powstać dom z pompą ciepła albo fotowoltaiką, warto od razu myśleć o mocy z zapasem, a nie tylko o minimum.

Stałe przyłącze i prąd budowlany to nie to samo

Ja zwykle zaczynam od tego rozróżnienia, bo od niego zależy cała reszta. Przyłącze stałe ma zasilać docelowy obiekt, czyli przyszły dom albo inną zabudowę na działce. Prąd budowlany to z kolei zasilanie tymczasowe, potrzebne na czas robót, kiedy chcesz uruchomić narzędzia, kontener, oświetlenie czy zaplecze budowy.

Wariant Po co się go robi Największy plus Typowe ograniczenie Kiedy ma sens
Przyłącze stałe Docelowe zasilanie przyszłego domu lub innego obiektu Nie trzeba później wymieniać całej koncepcji zasilania Proces bywa dłuższy i bardziej formalny Gdy działka ma już jasną funkcję i chcesz od razu przygotować się pod końcową zabudowę
Prąd budowlany Tymczasowe zasilanie placu budowy Można szybciej ruszyć z pracami Po zakończeniu budowy zwykle trzeba go zdemontować lub zmienić model zasilania Gdy chcesz zacząć budowę, ale docelowy dom jeszcze nie istnieje

W praktyce te dwa warianty często się uzupełniają, a nie wykluczają. Na działce bez domu możesz dziś potrzebować zasilania budowy, a za rok lub dwa zamienić je na rozwiązanie docelowe. Właśnie dlatego już na starcie patrzę nie tylko na „tu i teraz”, ale też na to, co będzie po zakończeniu inwestycji. To prowadzi prosto do samej procedury, bo ona wygląda inaczej w zależności od wybranego wariantu.

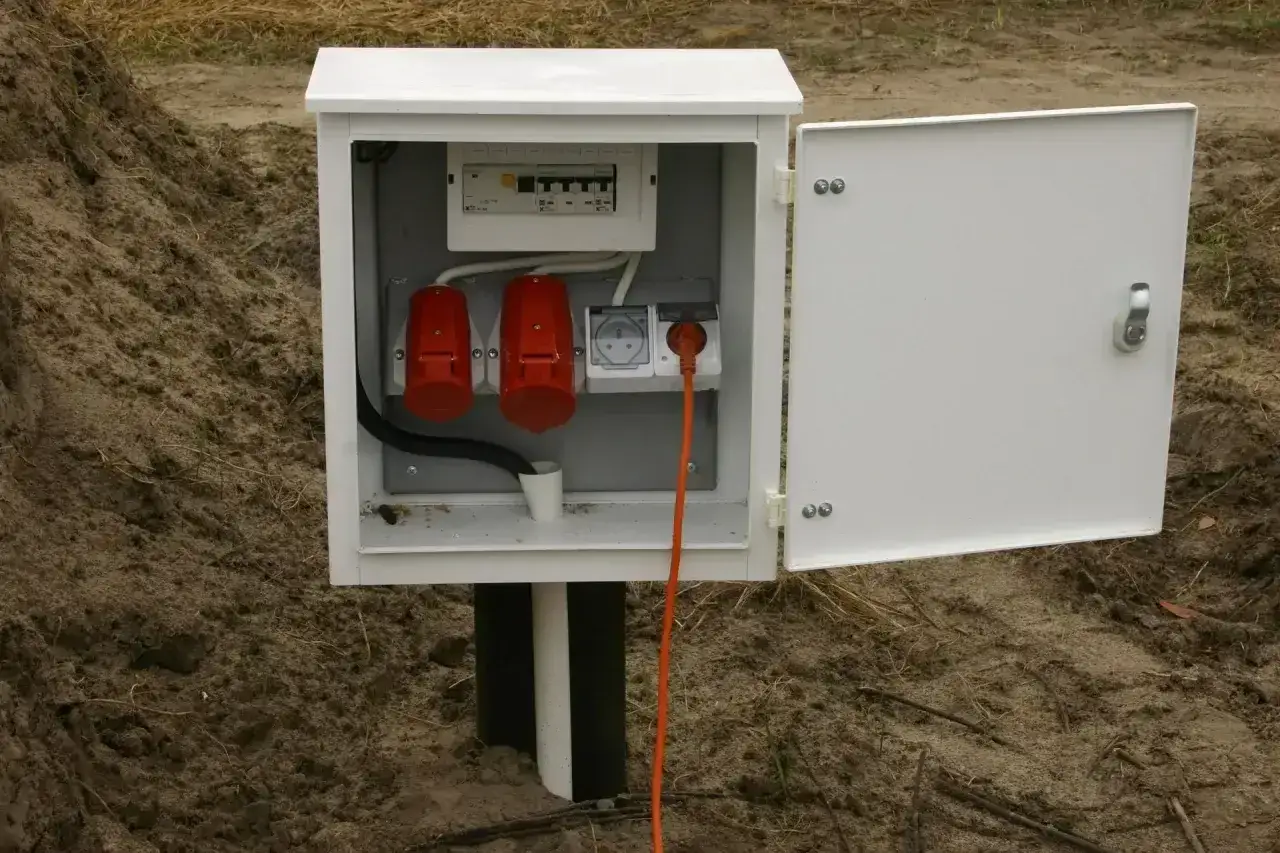

Skrzynka elektryczna na działce bez domu, gotowa do podłączenia prądu. Widoczne gniazda i bezpieczniki.

Jak wygląda procedura uzyskania przyłącza krok po kroku

Proces zaczyna się od złożenia wniosku o określenie warunków przyłączenia. To moment, w którym operator systemu dystrybucyjnego ocenia, czy da się podłączyć działkę do sieci, w jakim punkcie, jaką mocą i na jakich warunkach technicznych. W uproszczeniu wygląda to tak:

  1. Sprawdzasz, kto jest operatorem na twoim terenie. W Polsce nie ma jednego ogólnokrajowego „okienka”. Wniosek składasz do właściwego operatora sieci dystrybucyjnej.
  2. Składasz wniosek WP. Podajesz dane działki, planowaną moc przyłączeniową, rodzaj obiektu i przewidywany termin rozpoczęcia poboru energii.
  3. Otrzymujesz warunki przyłączenia i projekt umowy. W tym dokumencie operator opisuje punkt przyłączenia, zakres robót i parametry techniczne.
  4. Podpisujesz umowę o przyłączenie. To ona przypina do sprawy konkretne terminy, obowiązki obu stron i opłatę.
  5. Realizujesz swój zakres, a operator swój. Ty przygotowujesz instalację po swojej stronie, a operator buduje lub przebudowuje część sieci, za którą odpowiada.
  6. Zgłaszasz gotowość i następuje podłączenie. Po odbiorach technicznych montowany jest układ pomiarowy i energia może popłynąć.

W tym miejscu wiele osób popełnia błąd: zakłada, że operator „załatwi wszystko”, a inwestor nie musi już nic sprawdzać. To nie działa tak prosto. Jeśli punkt przyłączenia nie leży na twojej działce albo trzeba wejść na cudzy grunt, formalności rosną. O tym za chwilę, ale wcześniej warto uporządkować dokumenty, bo to one najczęściej spowalniają start całej procedury.

Jakie dokumenty przygotować, żeby nie wracać do wniosku dwa razy

Przy niezabudowanej działce liczy się kompletność. Wniosek z brakami zwykle wraca do poprawy, a to od razu przesuwa cały harmonogram. GUNB wyjaśnia, że budowę przyłączy można prowadzić na podstawie zgłoszenia albo bez zgłoszenia, ale w obu wariantach potrzebny jest plan sytuacyjny na aktualnej mapie. To dobry sygnał, że sama „chęć podłączenia” nie wystarcza.

  • Dokument potwierdzający tytuł prawny do działki - akt własności, umowa dzierżawy, najmu albo inny dokument potwierdzający prawo korzystania z gruntu.
  • Plan zabudowy lub szkic sytuacyjny - z zaznaczeniem, gdzie ma stać obiekt i jak przebiega planowane zasilanie względem istniejącej sieci.
  • Dane o planowanej mocy przyłączeniowej - warto podawać je realistycznie, z myślą o przyszłym domu, a nie tylko o minimalnym zużyciu na budowie.
  • Informacja o rodzaju zasilania - czy ma to być przyłącze stałe, czy tymczasowe zasilanie placu budowy.
  • Pełnomocnictwo - jeśli sprawę prowadzi za ciebie projektant, elektryk albo inna osoba.
  • Decyzja o pozwoleniu na budowę albo zgłoszenie - jeśli wnioskujesz o prąd budowlany, operator zwykle wymaga już formalnego startu inwestycji.
  • Tytuły prawne do nieruchomości po trasie kabla - jeśli przyłącze wyjdzie poza twoją parcelę.

Jeśli działkę dopiero rozważasz do zakupu, przydatne bywa też oświadczenie o możliwości przyłączenia. To dokument informacyjny, czyli nie otwiera jeszcze robót, ale pozwala sprawdzić, czy operator w ogóle widzi sensowne techniczne warunki zasilania. Dla mnie to często lepszy krok niż kupowanie gruntu „na wiarę”. Kiedy papiery są już uporządkowane, pojawia się następne, bardzo praktyczne pytanie: co jeśli kabel nie zmieści się wyłącznie na twojej ziemi?

Gdy punkt przyłączenia leży poza twoją działką, zaczynają się formalności terenowe

To jedna z najważniejszych rzeczy przy działkach bez domu. Jeżeli punkt przyłączenia nie wypada na twojej parceli, ktoś musi formalnie dopuścić wejście na grunt i ułożenie kabla. Jeśli trasa prowadzi przez grunt prywatny, zwykle potrzebujesz zgody właściciela albo służebności przesyłu, czyli prawa do korzystania z cudzej nieruchomości w określonym zakresie.

Jeżeli kabel ma przejść przez drogę publiczną, dochodzą procedury związane z pasem drogowym. Najpierw trzeba uzyskać zgodę na lokalizację urządzenia, a potem decyzję na zajęcie pasa drogowego do robót. W praktyce to może być kilka dni lub kilkanaście dni dla samego zajęcia pasa, natomiast samo umieszczenie urządzeń w pasie drogowym bywa wydawane na lata. Do tego dochodzą opłaty, jednorazowe albo roczne, zależnie od rodzaju decyzji.

To jest moment, w którym inwestorzy tracą najwięcej czasu, bo nagle okazuje się, że temat nie kończy się na wniosku do operatora. Ja patrzę na to bardzo prosto: im wcześniej sprawdzisz przebieg trasy kabla, tym mniejsze ryzyko, że przyłącze utknie na cudzej działce albo w urzędzie drogowym. A skoro formalności terenowe potrafią mocno wpłynąć na budżet, warto teraz przejść do pieniędzy.

Ile to kosztuje i od czego naprawdę zależy rachunek

Tu nie ma jednej ceny dla całej Polski. Koszt zależy od napięcia, mocy, długości trasy, rodzaju przyłącza i tego, ile prac trzeba wykonać po stronie operatora. Na niezabudowanej działce najczęściej interesuje cię niskie napięcie, bo właśnie ono dotyczy typowego domu albo zasilania placu budowy.

Element kosztu Kiedy występuje Co zwykle podbija cenę
Opłata za wniosek o warunki Zasadniczo przy wyższych poziomach napięcia, nie przy zwykłym nN dla działki pod dom Skala mocy i tryb przyłączenia
Zaliczka Najczęściej przy średnim i wysokim napięciu Wysoka moc przyłączeniowa
Opłata za przyłącze tymczasowe Gdy chcesz zasilić plac budowy Moc, rodzaj przyłącza i długość trasy
Opłaty za odcinki poza działką Gdy kabel wychodzi poza twoją parcelę Służebność, pas drogowy, dodatkowe uzgodnienia
Prace projektowe i geodezyjne Gdy trasa wymaga uzgodnienia albo przebudowy infrastruktury Długość kabla, kolizje z innymi sieciami, liczba właścicieli gruntów

W praktyce różnice widać najlepiej na zasilaniu tymczasowym. TAURON Dystrybucja podaje 10,30 zł netto za każdy kW mocy przyłączeniowej dla przyłącza tymczasowego na niskim napięciu, a w podobnych taryfach rynkowych spotyka się też stawki rzędu 7,00 zł netto za kW. Jeśli trasa przekracza 200 metrów, dochodzi jeszcze dopłata za każdy metr ponad ten próg. To oznacza, że dwa podobne projekty mogą skończyć się zupełnie innym rachunkiem tylko dlatego, że jeden kabel idzie 150 metrów, a drugi 260.

Dla przykładu: przy 12 kW sama opłata za tymczasowe zasilanie może wynieść około 123,60 zł netto przy stawce 10,30 zł za kW albo około 84 zł netto przy stawce 7,00 zł za kW. To nadal nie jest pełny koszt inwestycji, ale daje uczciwy punkt odniesienia. Właśnie dlatego nie lubię liczyć przyłącza „na oko” - za dużo zależy od długości trasy i zakresu robót. Skoro koszty są zmienne, czas też trzeba policzyć realistycznie.

Ile trwa cała procedura i kiedy prąd faktycznie pojawia się na działce

Przy niskim napięciu wydanie warunków przyłączenia zwykle zamyka się w tygodniach, nie w miesiącach. W praktyce operatorzy podają terminy rzędu 21 dni dla prostszych spraw, a w bardziej złożonych przypadkach dłużej. Jeżeli wniosek ma braki, masz zwykle 14 dni na ich uzupełnienie, więc niedbały komplet dokumentów potrafi od razu przesunąć start.

Sam papier to jednak dopiero pierwszy etap. Później dochodzi podpisanie umowy, ewentualne zgody terenowe, projekt, budowa odcinka sieci i odbiór. Dla domu jednorodzinnego cały proces bywa liczony od kilku do kilkunastu miesięcy. Jeżeli potrzebujesz tylko tymczasowego zasilania placu budowy, czas bywa krótszy i może zamknąć się w kilku tygodniach, o ile szybko przygotujesz własną instalację po swojej stronie.

Warto też pilnować terminu ważności warunków przyłączenia. Dla dokumentów wydanych od końca kwietnia 2026 roku okres ważności jest krótszy niż dawniej, więc nie ma sensu odkładać podpisania umowy „na potem”. Jeśli warunki dostaniesz, a potem będziesz miesiącami czekać z decyzją, sam sobie skracasz bezpieczne okno działania. To właśnie prowadzi do najczęstszych błędów, które widzę przy działkach bez zabudowy.

Najczęstsze błędy przy działce bez zabudowy

  • Mylenie przyłącza stałego z tymczasowym. To dwa różne scenariusze, z różnymi dokumentami i konsekwencjami kosztowymi.
  • Zbyt niska moc przyłączeniowa. Dziś wystarczy kilka urządzeń, ale za rok dochodzi pompa ciepła, indukcja, brama, ładowarka auta albo fotowoltaika i pojawia się problem.
  • Brak analizy trasy kabla. Najwięcej opóźnień robią cudze działki, drogi i kolizje z inną infrastrukturą.
  • Niekompletny wniosek. Jeden brakujący załącznik potrafi cofnąć całą sprawę o kilka tygodni.
  • Odkładanie formalności drogowych i własnościowych. Jeśli kabel ma przejść poza twoją parcelą, to nie jest detal, tylko osobny etap procesu.
  • Brak myślenia o przyszłym domu. Przyłącze robi się raz, a poprawia później już drożej.

Jeżeli operator odmawia wydania warunków albo proponuje rozwiązanie, które twoim zdaniem jest nieadekwatne, nie zamykam tematu na etapie „nie da się”. Najpierw trzeba poprosić o uzasadnienie i sprawdzić, czy problem dotyczy naprawdę techniki, czy tylko braków formalnych albo błędnie opisanej inwestycji. W sporach tego typu istnieje też ścieżka regulacyjna przewidziana w prawie energetycznym. Kiedy ta warstwa jest już jasna, zostaje ostatnia rzecz: dobrze przygotować działkę pod to, co ma się na niej wydarzyć później.

Co warto doplanować od razu, żeby nie płacić dwa razy

Jeżeli działka ma być tylko przystankiem na czas budowy, to i tak opłaca się myśleć o niej jak o przyszłym adresie domu. Najtańsze w długim horyzoncie jest takie rozwiązanie, które nie zmusi cię za dwa lata do kopania drugiego razu. Dlatego od początku patrzę na cztery rzeczy: moc, trasę kabla, miejsce szafki i przyszłe odbiory energii.

Przy planowaniu domu dobrze zostawić przestrzeń na instalacje, które realnie podnoszą zapotrzebowanie na energię: pompę ciepła, płytę indukcyjną, wentylację mechaniczną, ładowarkę samochodu elektrycznego i późniejszą fotowoltaikę. Sama fotowoltaika nie zastępuje przyłącza, ale zmienia sposób korzystania z energii, więc warto mieć układ przygotowany na pracę dwukierunkową i sensowną rezerwę mocy. Jeśli już dziś wiesz, że dom będzie energochłonny, nie projektuj przyłącza „na styk”.

Praktycznie oznacza to też jedno: dobrze ustawiona szafka licznikowa, wygodny dostęp od drogi, sensowny przebieg kabla i miejsce na przyszłe urządzenia robią większą różnicę niż efektowna oszczędność na papierze. Przy działce bez domu wygrywa nie ten, kto najszybciej złoży wniosek, tylko ten, kto od początku myśli o całym cyklu inwestycji. Jeśli potraktujesz przyłącze jako element przyszłego domu, a nie tylko jednorazowy wydatek, unikniesz późniejszych przeróbek i niepotrzebnych kosztów.

FAQ - Najczęstsze pytania

Przyłącze stałe zasila docelowy obiekt (np. dom), a prąd budowlany to zasilanie tymczasowe na czas robót. Wybór zależy od etapu inwestycji i planów na przyszłość. Często uzupełniają się, ale mają różne procedury i koszty.

Wydanie warunków przyłączenia to tygodnie (ok. 21 dni). Cały proces dla domu jednorodzinnego to od kilku do kilkunastu miesięcy. Tymczasowe zasilanie placu budowy może trwać krócej, jeśli szybko przygotujesz swoją instalację.

Potrzebny jest tytuł prawny do działki, plan zabudowy lub szkic sytuacyjny, dane o mocy przyłączeniowej, informacja o rodzaju zasilania (stałe/tymczasowe) oraz ewentualne pełnomocnictwo. Kompletność wniosku przyspiesza proces.

Koszt zależy od mocy, długości trasy, rodzaju przyłącza i zakresu prac operatora. Dla niskiego napięcia stawki za kW mocy przyłączeniowej wahają się. Dodatkowe opłaty pojawiają się, gdy kabel wychodzi poza Twoją działkę.

Najczęściej myli się przyłącze stałe z tymczasowym, podaje zbyt niską moc, nie analizuje trasy kabla (zwłaszcza poza działką), składa niekompletny wniosek lub odkłada formalności. Warto myśleć o przyszłym domu już na początku.

Tagi
podłączenie prądu do działki bez domu
podłączenie prądu do działki niezabudowanej
prąd budowlany na działce bez domu
koszt przyłącza prądu do działki
dokumenty do podłączenia prądu działka
ile trwa podłączenie prądu do działki
Udostępnij artykuł
Autor Jędrzej Ziółkowski
Jędrzej Ziółkowski
Jestem Jędrzej Ziółkowski, specjalizuję się w analizie rynku energii oraz fotowoltaiki. Od ponad pięciu lat badam dynamiczne zmiany w tych branżach, co pozwoliło mi zdobyć głęboką wiedzę na temat najnowszych trendów i technologii. Moim celem jest dostarczanie czytelnikom rzetelnych i przystępnych informacji, które pomagają zrozumieć złożoność zagadnień związanych z energią odnawialną. Pracując jako analityk branżowy, koncentruję się na obiektywnej analizie danych oraz faktów, co pozwala mi na przedstawianie klarownych i zrozumiałych wniosków. Wierzę, że dostęp do dokładnych i aktualnych informacji jest kluczowy dla podejmowania świadomych decyzji dotyczących energii i jej źródeł. Moim priorytetem jest budowanie zaufania wśród czytelników poprzez transparentność i rzetelność w każdym artykule.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
