Na budowie energia elektryczna jest potrzebna od pierwszego dnia: do betoniarki, elektronarzędzi, oświetlenia i zaplecza socjalnego. Prąd budowlany to nie tylko sam licznik, ale cały zestaw decyzji o przyłączu, mocy i taryfie, które później przekładają się na tempo robót i rachunek. W tym tekście pokazuję, kiedy wybrać zasilanie tymczasowe, kiedy od razu iść w rozwiązanie docelowe, jakie dokumenty przygotować oraz gdzie najłatwiej przepłacić.

Najważniejsze decyzje przy zasilaniu budowy sprowadzają się do kilku prostych wyborów

  • Zasilanie tymczasowe jest szybsze, ale po zakończeniu prac zwykle trzeba je zdemontować i przejść na układ docelowy.
  • Jeśli docelowa moc budynku ma być taka sama jak na etapie budowy, da się uprościć późniejsze przejście z taryfy C na domową.
  • W rachunku liczy się nie tylko energia czynna, ale też opłaty dystrybucyjne, stałe składniki i czasem dodatkowe pozycje ofertowe.
  • Najczęstszy błąd to zamówienie zbyt małej mocy albo zbyt późne rozpoczęcie procedury u operatora systemu dystrybucyjnego.
  • Przy domu z fotowoltaiką warto od razu myśleć o docelowej rozdzielnicy, zapasie mocy i miejscu na przyszłą rozbudowę.

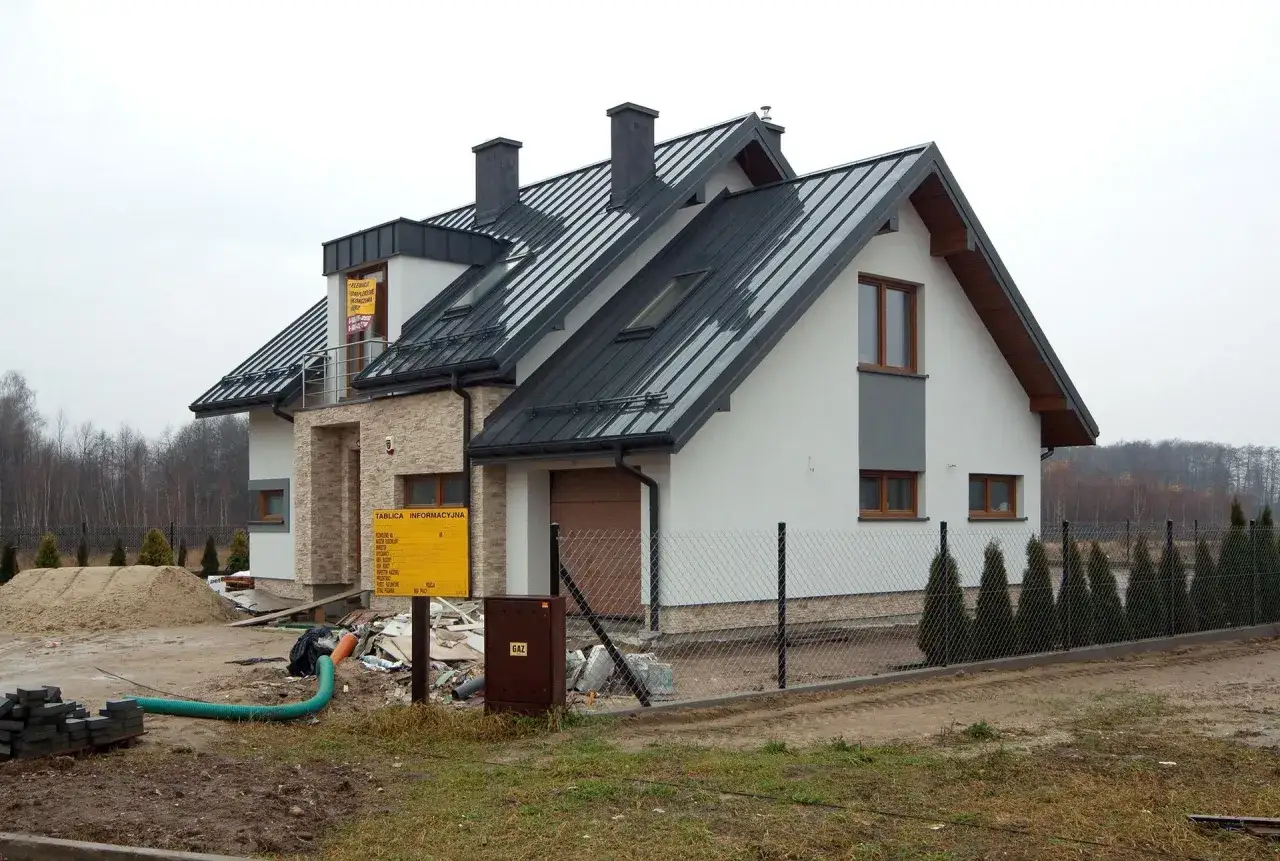

Nowy dom w budowie, z dachem z blachy, widać plac budowy z piaskiem i materiałami. Prąd budowlany zasila plac.

Kiedy lepsze jest zasilanie tymczasowe, a kiedy docelowe

Najkrócej: jeśli zależy ci na szybkim uruchomieniu placu budowy, wariant tymczasowy daje największą elastyczność. Jeśli natomiast już na starcie wiesz, że układ sieci i moc zostaną takie same po odbiorze domu, przyłącze docelowe bywa rozsądniejsze, bo ogranicza późniejsze przeróbki.

W praktyce zasilanie tymczasowe zwykle trafia do grupy przyłączeniowej VI, czyli do rozwiązań opartych na czasowym przyłączu zastępowanym docelowym albo na zasilaniu tylko przez określony czas, nie dłuższy niż rok. To ważne rozróżnienie, bo od samego początku ustawia dalszą ścieżkę formalną i rozliczeniową.

Wariant Kiedy ma sens Plusy Minusy
Tymczasowe przyłącze Gdy chcesz szybko zasilić budowę i nie czekasz jeszcze na pełne rozwiązanie docelowe Szybszy start robót, prostsze uruchomienie zaplecza, mniej czekania na pełną inwestycję sieciową Po zakończeniu prac zwykle trzeba je zdemontować i wrócić do dalszej procedury
Przyłącze docelowe używane już na budowie Gdy docelowa moc i lokalizacja licznika mają zostać takie same także po odbiorze domu Jedno rozwiązanie na oba etapy, mniej demontażu, prostsze przejście do użytkowania budynku Realizacja może trwać od kilku do kilkunastu miesięcy, więc trzeba zacząć wcześniej

Jeżeli sieć zasilająca jest napowietrzna, tymczasowy wariant zwykle wygrywa szybkością. Przy kablowym przyłączu częściej sens ma od razu rozwiązanie docelowe, bo ta sama infrastruktura zostaje potem na lata. Taki wybór determinuje potem sposób rozliczeń, więc poniżej rozbijam, co właściwie oznacza taryfa C.

Jak czytać taryfę C i rachunek za energię

Na placu budowy rozliczenia prowadzi się zwykle w grupie taryfowej C, najczęściej jako C11 albo C12. C11 jest prostsza, bo ma jedną strefę cenową; C12 ma sens tylko wtedy, gdy naprawdę da się przesunąć część zużycia na tańsze godziny, na przykład przy ładowaniu sprzętu po pracy ekipy albo przy dłuższych przerwach w robocie.

Najważniejszy błąd, jaki widzę, to mylenie taryfy z kosztem przyłączenia. Taryfa mówi, jak płacisz za energię i dystrybucję po uruchomieniu licznika, ale nie zastępuje jednorazowej opłaty za samo przyłączenie ani kosztów dodatkowych, które pojawiają się po stronie wykonawczej.

Składnik rachunku Co oznacza Kiedy boli najbardziej
Energia czynna Płacisz za zużytą energię w kWh lub MWh Gdy na budowie pracują jednocześnie urządzenia grzewcze, elektronarzędzia i osprzęt
Opłaty dystrybucyjne zmienne Pokrywają przesył i utrzymanie sieci Przy większym poborze mocy i długich godzinach pracy
Opłaty stałe i abonamentowe Dotyczą dostępu do sieci, licznika i obsługi rozliczeń Gdy budowa stoi, a licznik nadal jest aktywny
Składniki regulacyjne i ofertowe Zależą od taryfy, sprzedawcy i obowiązujących zasad rozliczeń Gdy porównujesz oferty wyłącznie po cenie energii, a pomijasz resztę faktury

Jeśli pracujesz tylko w dzień, C11 zwykle będzie bardziej przewidywalna. Jeśli w tygodniu zdarzają się dłuższe przestoje i minimalne obciążenie nocne, dwustrefowa C12 może pomóc, ale tylko przy realnym przesunięciu zużycia. Gdy już wiesz, jak działa rozliczenie, zostają formalności - i tu najłatwiej stracić kilka tygodni przez niedopatrzenie.

Jakie dokumenty i kroki są potrzebne do podłączenia

Przy zasilaniu budowy nie wygrywa ten, kto ma najszybszą ekipę, tylko ten, kto wcześniej uporządkuje papierologię. Z mojego punktu widzenia trzy rzeczy trzeba sprawdzić od razu: tytuł prawny do terenu, zakres mocy oraz to, czy budowa ma już wymagane pozwolenie albo zgłoszenie.

  1. Ustal moc przyłączeniową z projektantem instalacji. To on powinien ocenić, ile energii potrzebują urządzenia na budowie i jaki zapas będzie rozsądny.
  2. Zbierz dokument potwierdzający prawo do korzystania z terenu. Bez tego operator nie rozpocznie sprawy.
  3. Złóż wniosek o warunki przyłączenia wraz z opisem obiektu, planem zabudowy lub szkicem i informacją o planowanej mocy.
  4. Jeżeli operator wezwie do uzupełnienia braków, zrób to szybko. W jednej z dużych procedur termin na poprawki wynosi 14 dni.
  5. Po wykonaniu instalacji zgłoś gotowość do przyłączenia i dostarcz wymagane oświadczenia techniczne.

Na etapie organizacji dobrze też pamiętać, że rozpoczęcie budowy obejmuje m.in. zagospodarowanie terenu budowy oraz wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy. To nie jest detal formalny, tylko część samego procesu inwestycyjnego. W praktyce oznacza to, że instalacja elektryczna na placu budowy powinna być zaplanowana razem z resztą robót, a nie dopiero wtedy, gdy ekipa czeka już bez prądu.

Dokument Po co jest potrzebny Co najczęściej pomija inwestor
Wniosek o warunki przyłączenia Uruchamia cały proces u operatora Zbyt mało precyzyjny opis mocy i obiektu
Plan zabudowy lub szkic sytuacyjny Pokazuje lokalizację przyłącza i budynku Brak czytelnego przebiegu trasy kabla
Pozwolenie na budowę lub zgłoszenie Potwierdza, że inwestycja ma właściwą podstawę prawną Dosłanie dokumentu zbyt późno
Oświadczenia o gotowości instalacji Pozwalają przejść do montażu licznika i startu rozliczeń Nieuwzględnienie wymagań technicznych jeszcze przed końcem robót

Przy okazji warto znać jedną praktyczną rzecz: 25 A w układzie trójfazowym to w przybliżeniu 17 kW, a 16 A w jednofazowym to około 3,7 kW. To nie zastępuje projektu, ale dobrze pokazuje, dlaczego zbyt mały zapas mocy kończy się wybijaniem zabezpieczeń już przy pracy kilku urządzeń naraz. Skoro formalności są już jasne, przejdźmy do pieniędzy, bo właśnie tam najczęściej pojawiają się zaskoczenia.

Z czego składa się koszt zasilania budowy

Najczęściej patrzy się tylko na cenę energii, a to za mało. Cały koszt budowy zaczyna się wcześniej: od opłaty za przyłączenie, przez układ pomiarowy, po późniejsze rachunki za dystrybucję i stałe składniki, które płacisz nawet wtedy, gdy na budowie nic nie pracuje.

Element kosztu Co go tworzy Praktyczny komentarz
Opłata za przyłączenie Jednorazowy koszt zależny od mocy i rodzaju przyłącza W 2026 r. w taryfach operatorów dla sieci nN spotyka się stawki rzędu 35,43 zł/kW dla przyłącza napowietrznego i 73,63 zł/kW dla kablowego
Energia czynna Cena za faktycznie zużytą energię Najmocniej rośnie przy urządzeniach grzewczych i długich cyklach pracy
Dystrybucja i opłaty stałe Utrzymanie sieci, licznika, obsługi i dostępności mocy To właśnie te pozycje sprawiają, że niskie zużycie nie zawsze oznacza niski rachunek
Dodatkowe prace Rozdzielnica budowlana, zabezpieczenia, okablowanie, robocizna elektryka Często kosztują więcej niż sama różnica między jedną a drugą taryfą

Żeby to było bardziej namacalne: przy mocy 12 kW sama taryfowa opłata za przyłączenie wyniesie 425,16 zł przy stawce 35,43 zł/kW albo 883,56 zł przy stawce 73,63 zł/kW. To tylko przykład mechanizmu, nie uniwersalna cena dla każdego operatora, ale dobrze pokazuje skalę różnic. Jeżeli do tego dołożysz zmianę układu po zakończeniu robót, łatwo płaci się drugi raz za coś, co dało się zaplanować od razu. I właśnie takie powtórki są najczęstszym źródłem problemów.

Najczęstsze błędy, które widzę na budowie

Największe straty rzadko wynikają z jednego spektakularnego błędu. Zwykle to kilka drobnych decyzji, które razem robią z budowy logistyczny chaos. Jeśli miałbym wskazać cztery najgorsze nawyki, wyglądałyby tak:

  • Zbyt mała moc - wtedy każde równoczesne uruchomienie większych urządzeń kończy się wyłączeniem zabezpieczenia i przestojem ekipy.
  • Zbyt późny start procedury - przyłącze docelowe może trwać od kilku do kilkunastu miesięcy, więc czekanie do momentu wylania fundamentów zwykle oznacza nerwy i prowizorkę.
  • Planowanie tylko pod etap budowy - później trzeba przerabiać rozdzielnicę, licznik albo trasę kabla, choć dało się to rozstrzygnąć wcześniej.
  • Nieczytanie warunków przejścia na użytkowanie - przy zmianie zasilania z budowy na dom łatwo przeoczyć, że ten sam tryb działa tylko wtedy, gdy moc przyłączeniowa pozostaje taka sama.

Ja zawsze zakładam niewielki zapas, ale nie przewymiarowuję wszystkiego bez sensu. Zbyt duża moc to wyższe koszty stałe, a zbyt mała to ciągłe korekty i dokładanie przedłużaczy. W budowie wygrywa prosty balans: instalacja ma działać bez nerwów teraz i bez przebudowy później, dlatego ostatni krok warto zaplanować z myślą o odbiorze domu i przyszłej fotowoltaice.

Co zaplanowałbym od razu pod odbiór domu i fotowoltaikę

Gdy projektuję zasilanie budowy, nie myślę o nim jak o rozwiązaniu tymczasowym, tylko jak o pierwszym etapie instalacji, która ma działać też po odbiorze. To podejście jest szczególnie ważne przy domach z pompą ciepła, płytą indukcyjną, ładowarką do auta i instalacją PV, bo wtedy każdy błąd z etapu budowy wraca później w formie kolejnej przebudowy.

  • Zostawiłbym miejsce na docelową rozdzielnicę i licznik tak, żeby po zakończeniu robót nie trzeba było kuć gotowych ścian.
  • Przewidziałbym zapas mocy pod przyszłe urządzenia, zwłaszcza jeśli w planie jest pompa ciepła albo ładowanie samochodu elektrycznego.
  • Przeanalizowałbym trasę kabli pod fotowoltaikę jeszcze przed zamknięciem elewacji i dachu.
  • Jeżeli przyłącze docelowe ma zostać po budowie, dopilnowałbym, żeby jego moc odpowiadała również finalnemu użytkowaniu budynku, bo wtedy łatwiej przejść z taryfy C do domowej bez dodatkowego procesu.

Dobrze zaplanowane zasilanie budowy rzadko jest najbardziej widowiskową częścią inwestycji, ale bardzo często decyduje o tym, czy ekipa pracuje bez przerw, a po odbiorze domu nie trzeba niczego przerabiać. Jeśli miałbym wskazać jeden priorytet, byłoby nim myślenie o budowie i użytkowaniu jako o jednym systemie, a nie o dwóch osobnych etapach.

FAQ - Najczęstsze pytania

Prąd tymczasowy jest szybszy w uruchomieniu, idealny na początek budowy. Docelowy, choć wymaga dłuższego oczekiwania, eliminuje późniejsze przeróbki, jeśli moc i układ sieci mają pozostać takie same po zakończeniu prac.

Kluczowe to: wniosek o warunki przyłączenia, dokument potwierdzający prawo do terenu, plan zabudowy oraz pozwolenie na budowę lub zgłoszenie. Ważne jest precyzyjne określenie mocy przyłączeniowej.

Najczęściej to zbyt mała moc, zbyt późne rozpoczęcie procedury przyłączeniowej, planowanie tylko pod etap budowy bez myślenia o przyszłości oraz nieczytanie warunków przejścia na użytkowanie docelowe.

Taryfa C (np. C11, C12) to taryfa budowlana. C11 jest prostsza, z jedną strefą cenową. C12 (dwustrefowa) ma sens, gdy można świadomie przesunąć zużycie energii na tańsze godziny, np. w nocy.

Warto od razu przewidzieć miejsce na docelową rozdzielnicę i licznik, zapas mocy pod przyszłe urządzenia (np. pompę ciepła, ładowarkę EV) oraz trasę kabli pod PV, aby uniknąć późniejszych przeróbek.

Tagi
prąd budowlany
prąd na budowie
przyłącze elektryczne na budowie
zasilanie placu budowy
Udostępnij artykuł
Autor Cyprian Baran
Cyprian Baran
Nazywam się Cyprian Baran i od ponad pięciu lat zajmuję się analizą rynku energii, ze szczególnym uwzględnieniem fotowoltaiki. Moje doświadczenie w tej dziedzinie pozwoliło mi na zdobycie głębokiej wiedzy na temat nowoczesnych technologii oraz trendów, które kształtują przyszłość energii odnawialnej. Jako doświadczony twórca treści, koncentruję się na uproszczeniu skomplikowanych danych, aby uczynić je bardziej dostępnymi dla szerokiego grona odbiorców. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które pomogą czytelnikom podejmować świadome decyzje w zakresie energii i fotowoltaiki. Wierzę, że poprzez dokładne badania oraz analizę faktów mogę przyczynić się do zwiększenia świadomości na temat korzyści płynących z odnawialnych źródeł energii.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
