Zgłoszenie fotowoltaiki do Taurona - Zrób to dobrze!

Zgłoszenie fotowoltaiki do Taurona - Zrób to dobrze!

Przyłączenie fotowoltaiki do sieci Taurona to nie tylko montaż paneli na dachu, ale też formalności, które decydują o tym, czy instalacja ruszy bez opóźnień. W praktyce najwięcej problemów powodują źle dobrana moc, braki w dokumentach i nieuwzględnienie magazynu energii w projekcie. Poniżej rozkładam ten proces na konkretne kroki: od warunków zgłoszenia, przez formularz, po to, co dzieje się po pozytywnej weryfikacji.

Najważniejsze warunki i etapy zgłoszenia mikroinstalacji do Taurona

  • Zgłoszenie jest możliwe, gdy mikroinstalacja mieści się w mocy przyłączeniowej obiektu i nie przekracza typowych limitów dla mikroinstalacji.
  • Wniosek o warunki przyłączenia jest potrzebny, gdy planowana instalacja wychodzi poza standardowy tryb zgłoszeniowy.
  • Dokumenty muszą być kompletne, czytelne i w języku polskim albo z tłumaczeniem przysięgłym.
  • Magazyn energii trzeba uwzględnić w dokumentacji, jeśli jest częścią układu fotowoltaicznego.
  • Sam proces przyłączenia przy kompletnej dokumentacji zwykle domyka się w terminie do 30 dni od zgłoszenia.
  • Za przyłączenie mikroinstalacji nie płaci się opłaty przyłączeniowej, a licznik dwukierunkowy montuje operator.

Kiedy zgłoszenie wystarczy, a kiedy potrzebny jest wniosek

Ja zawsze zaczynam od dwóch pytań: czy inwestor jest odbiorcą końcowym i czy planowana moc mieści się w parametrach istniejącego przyłącza. To właśnie od tego zależy, czy można iść prostą ścieżką zgłoszenia, czy trzeba wejść w osobny tryb uzgodnienia warunków przyłączenia.

Warunek Co oznacza w praktyce
Moc mikroinstalacji mieści się w mocy przyłączeniowej obiektu Można korzystać z trybu zgłoszenia, bez klasycznej procedury przyłączeniowej.
Mikroinstalacja ma charakter OZE i działa w obrębie instalacji wewnętrznej To standardowy przypadek dla fotowoltaiki w domu lub małej firmie.
Planowana moc przekracza możliwości przyłącza Trzeba wystąpić o określenie warunków przyłączenia, a nie tylko złożyć zwykłe zgłoszenie.
Inwestor nie jest typowym prosumentem albo chce sprzedawać energię na innych zasadach Warto sprawdzić, czy nie wchodzi w grę odrębna ścieżka formalna i inny zestaw załączników.

W praktyce najważniejsza jest jedna rzecz: zgłoszenie działa tylko wtedy, gdy instalacja mieści się w parametrach już przyznanych dla obiektu. Jeśli ten warunek nie jest spełniony, dalsze wypełnianie formularza niczego nie przyspieszy. Zanim więc przejdziesz do papierów, trzeba upewnić się, że projekt jest po prostu dobrze osadzony technicznie.

Gdy ta decyzja jest już jasna, można wejść w sam proces zgłoszenia i przygotować dokumenty tak, żeby Tauron nie odesłał sprawy do poprawy.

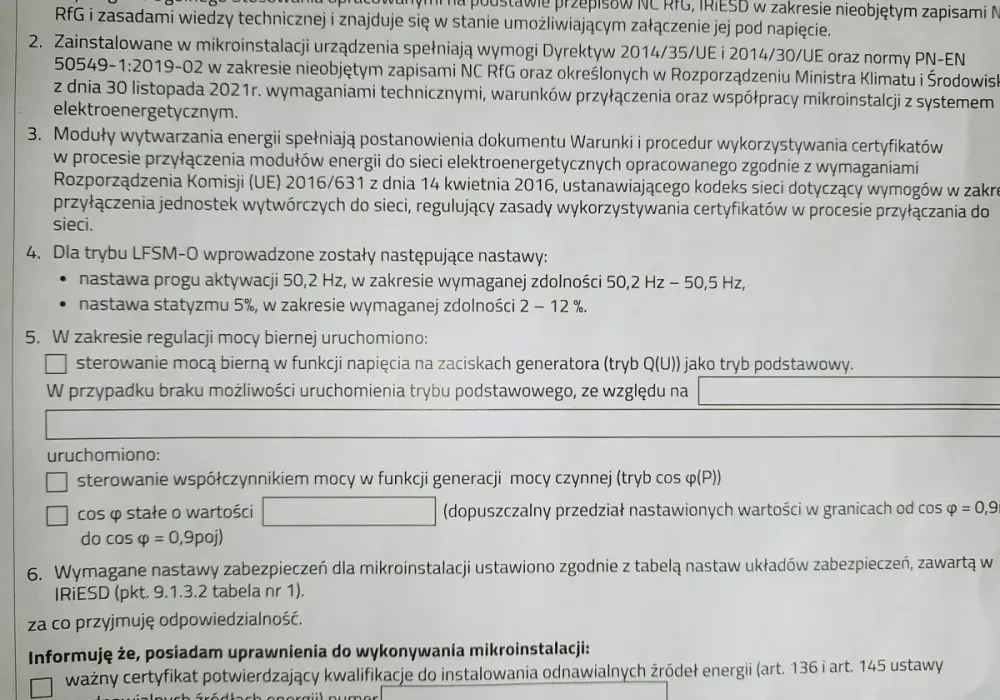

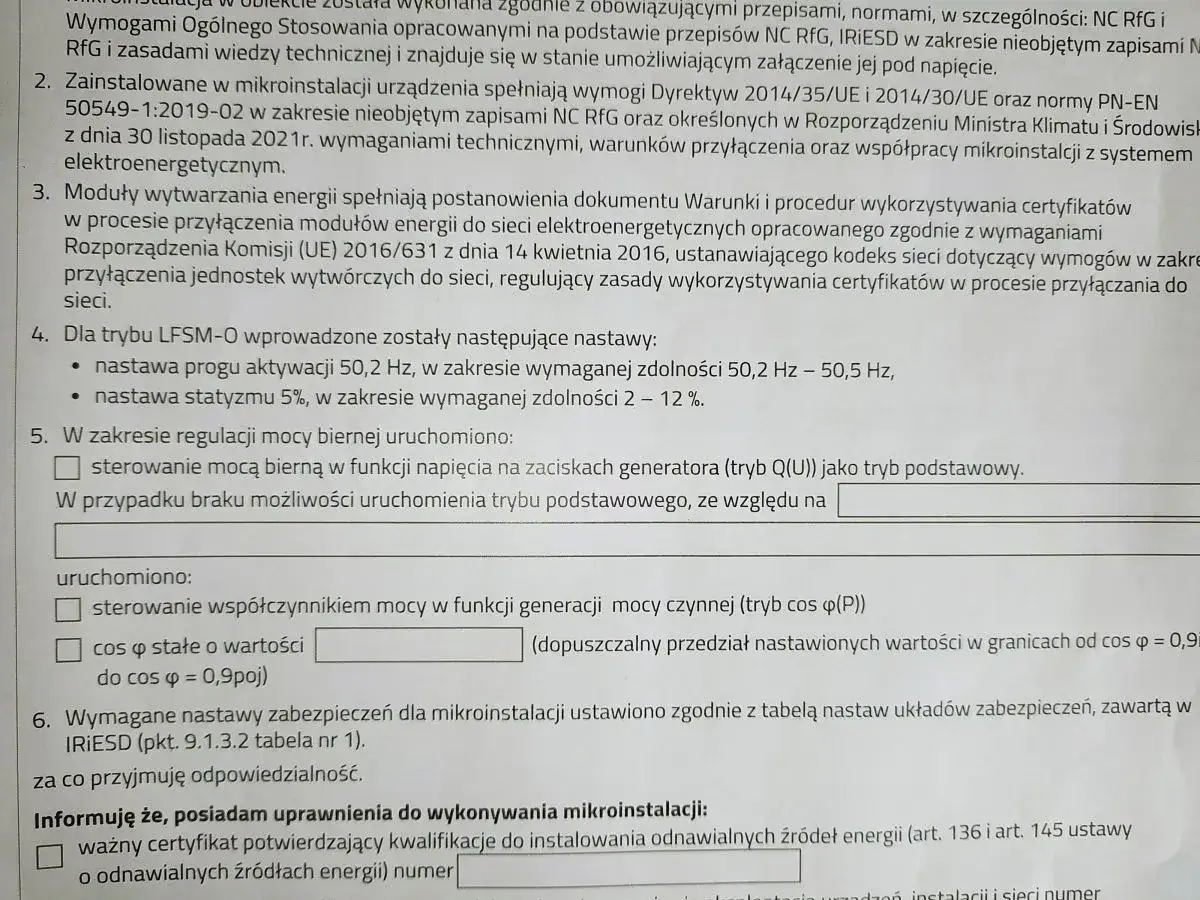

Dokumentacja techniczna do zgłoszenia mikroinstalacji Tauron. Opisuje wymagania dotyczące urządzeń i ich konfiguracji.

Jak przejść przez cały proces bez zbędnych poprawek

Najlepszy przebieg ma zwykle ten wniosek, który od początku jest kompletny. Z mojej perspektywy nie chodzi o „ładne wypełnienie”, tylko o to, żeby dane z projektu, licznika, umowy i kart katalogowych mówiły dokładnie to samo.

  1. Sprawdź warunki techniczne obiektu. Najpierw porównaj moc planowanej instalacji z mocą przyłączeniową z umowy.
  2. Zbierz dokumenty techniczne. Przygotuj karty katalogowe, certyfikaty i podstawowe dane urządzeń.
  3. Wypełnij formularz online. Tauron udostępnia ścieżkę elektroniczną dla zgłoszenia lub aktualizacji mikroinstalacji.
  4. Dołącz wszystkie wymagane załączniki. Jeśli coś pominiesz, sprawa zwykle wraca do uzupełnienia.
  5. Poczekaj na weryfikację. Pozytywny wynik oznacza potwierdzenie złożenia i uruchomienie kolejnych działań po stronie operatora.
  6. Uzgodnij wymianę albo parametryzację licznika. To moment, w którym instalacja zaczyna być formalnie gotowa do pracy z siecią.
  7. Uruchomienie następuje dopiero po spełnieniu wymogów formalnych. Sam montaż paneli nie daje jeszcze prawa do wprowadzania energii do sieci.

W uproszczeniu proces wygląda dobrze tylko wtedy, gdy dokumenty są zgodne z instalacją fizyczną. Jeżeli formularz mówi jedno, a projekt elektryczny drugie, operator nie ma powodu, żeby domyślać się Twoich założeń. To właśnie dlatego warto wcześniej przygotować pełną paczkę załączników, a nie dopiero po pierwszym wezwaniu do uzupełnienia.

Skoro wiemy już, jak przebiega ścieżka, czas przejść do tego, co najczęściej decyduje o tempie sprawy: dokumentów.

Jakie dokumenty przygotować, żeby nie dostać wezwania do uzupełnienia

Najwięcej opóźnień nie bierze się z błędów technicznych, tylko z braków formalnych. W praktyce Tauron oczekuje dokumentów, które potwierdzają parametry instalacji, zgodność urządzeń i prawo do działania w imieniu inwestora.

Dokument lub informacja Po co jest potrzebna
Dane inwestora i punkt poboru energii (PPE) Umożliwiają jednoznaczne przypisanie mikroinstalacji do właściwego obiektu i umowy.
Parametry techniczne urządzeń i karty katalogowe Pokazują moc, rodzaj falownika i podstawowe cechy instalacji.
Certyfikaty lub deklaracje zgodności Potwierdzają spełnienie wymagań technicznych, w tym wymogów NC RfG.
Pełnomocnictwo Jest potrzebne, gdy zgłoszenie składa instalator, doradca albo inna osoba upoważniona.
Załącznik dotyczący magazynu energii Wymagany, gdy magazyn jest elementem tej samej inwestycji i ma zostać opisany w projekcie.
Umowa na zakup energii elektrycznej Dotyczy przypadków, gdy inwestor nie jest prosumentem i chce sprzedawać energię na innych zasadach.

Ważny szczegół, który często umyka: załączniki muszą być po polsku albo przetłumaczone i poświadczone przez tłumacza przysięgłego. To nie jest formalność „na wszelki wypadek”, tylko realny warunek sprawnego procedowania. Jeśli korzystasz z urządzeń zagranicznych albo dokumentacji od producenta, ten punkt potrafi zdecydować o kilku dodatkowych dniach oczekiwania.

Jeżeli instalacja ma być rozbudowana o magazyn energii, trzeba dołożyć jeszcze jeden element, bo sam zestaw paneli to nie wszystko.

Co zmienia magazyn energii w tej procedurze

Magazyn energii nie jest ozdobą instalacji, tylko elementem, który realnie zmienia sposób pracy całego układu. Przy fotowoltaice jego rola jest prosta: przechowuje nadwyżki i pozwala zużyć je później, zamiast oddawać wszystko do sieci od razu.

Gdy magazyn jest częścią instalacji PV

Jeżeli magazyn jest połączony z mikroinstalacją, powinien znaleźć się w dokumentacji technicznej. Tauron przewiduje osobny załącznik dla danych magazynu energii, a w praktyce oznacza to, że projekt musi pokazywać nie tylko panele i falownik, ale też sposób wpięcia akumulatora do całego układu. To ważne, bo operator ocenia nie tylko samą moc, ale też bezpieczeństwo i logikę przepływu energii.

Dlaczego falownik hybrydowy ma znaczenie

Przy instalacji z magazynem energii zwykle potrzebny jest falownik hybrydowy, czyli urządzenie, które zarządza zarówno produkcją z paneli, jak i ładowaniem akumulatora. W praktyce to ono decyduje, kiedy energia trafia do domu, kiedy do magazynu, a kiedy do sieci. Bez dobrze dobranego falownika łatwo zrobić instalację, która działa „na papierze”, ale nie wykorzystuje potencjału autokonsumpcji.

Przeczytaj również: Magazyn energii 15 kWh - Czy to dla Ciebie? Sprawdź!

Na co uważać przy rozbudowie systemu

  • Jeśli magazyn dokładany jest później, trzeba sprawdzić, czy dokumentacja przyłączeniowa nadal odpowiada stanowi faktycznemu.
  • Jeśli zmienia się moc falownika albo układ zabezpieczeń, warto od razu zweryfikować kompletność zgłoszenia.
  • Jeśli instalacja ma zasilać wybrane obwody w domu, projekt powinien jasno pokazywać sposób pracy układu.

Dobrze zrobiony magazyn zwykle podnosi autokonsumpcję i ogranicza oddawanie energii do sieci, ale nie zastępuje formalności. To nadal część tego samego procesu przyłączeniowego, tylko z dodatkowymi wymaganiami technicznymi. A skoro technika jest już na stole, warto spojrzeć na liczby: czas i koszty.

Ile trwa przyłączenie i ile to kosztuje

W tym temacie kluczowe są dwa fakty. Po pierwsze, sam proces zgłoszenia nie powinien generować opłaty przyłączeniowej. Po drugie, przy kompletnej dokumentacji Tauron potwierdza zgłoszenie, a przyłączenie mikroinstalacji realizuje w terminie do 30 dni od zgłoszenia.

Etap Realny termin lub zasada
Weryfikacja zgłoszenia Trwa do momentu potwierdzenia kompletności dokumentów.
Przyłączenie mikroinstalacji Do 30 dni od zgłoszenia, jeśli dokumentacja jest kompletna.
Wysłanie aneksu do umowy kompleksowej W ciągu 14 dni od wymiany licznika na dwukierunkowy.
Zaświadczenie do dofinansowania Nie później niż 14 dni od wymiany lub zaprogramowania licznika.
Opłata za przyłączenie Właściciel mikroinstalacji nie ponosi opłaty przyłączeniowej; licznik i zabezpieczenia są po stronie operatora.

Warto jednak rozdzielić koszt formalny od kosztu inwestycji. Zgłoszenie może być bezpłatne, ale sama fotowoltaika, falownik, magazyn energii, projekt elektryczny czy ewentualne prace dostosowawcze już nie są darmowe. To właśnie dlatego tak wiele osób zaskakuje się, że główny wydatek nie leży w Tauronie, tylko w technicznym przygotowaniu instalacji.

Najkrócej mówiąc: jeśli papiery są kompletne, procedura jest przewidywalna. Jeśli nie są, czas zaczyna się rozciągać dokładnie tam, gdzie inwestor najmniej tego chce. I to prowadzi do najczęstszych błędów.

Najczęstsze błędy, które zatrzymują sprawę

W zgłoszeniach mikroinstalacji błędy powtarzają się zaskakująco podobnie. Z mojego doświadczenia najbardziej kosztują nie te techniczne, tylko te najprostsze: niedopatrzenia, które wydają się drobiazgiem, a w praktyce blokują cały obieg dokumentów.

  • Niepasująca moc instalacji do mocy przyłączeniowej. To podstawowy powód, dla którego tryb zgłoszenia przestaje być właściwy.
  • Brak certyfikatów zgodności lub kart katalogowych. Operator nie może domyślać się parametrów urządzeń.
  • Nieujęty magazyn energii. Jeśli system ma akumulator, musi być pokazany w dokumentacji, a nie „dopowiedziany” później.
  • Dokumenty w języku innym niż polski bez tłumaczenia. Ten błąd wydłuża sprawę szybciej, niż się wydaje.
  • Pełnomocnictwo bez podpisu lub zakresu działania. Gdy zgłoszenie składa ktoś inny niż inwestor, formalności muszą być bezpieczne od strony prawnej.
  • Rozbieżność między projektem a rzeczywistym montażem. Jeśli instalator zmienił coś w terenie, a dokumenty zostały stare, sprawa zwykle wraca do poprawy.

Ja zwracam szczególną uwagę na dwa miejsca: PPE i moc przyłączeniową. To właśnie tam najczęściej kryje się nieporozumienie między instalatorem, klientem i operatorem. Jeśli te dane są spójne, reszta idzie wyraźnie sprawniej. Została jeszcze jedna rzecz: szybki finałowy przegląd przed wysłaniem zgłoszenia.

Zanim klikniesz wyślij, sprawdź te trzy rzeczy

Gdybym miał zostawić Ci tylko trzy punkty kontrolne, wybrałbym te, bo realnie skracają cały proces. Nie są efektowne, ale działają.

  • Czy moc instalacji mieści się w Twojej umowie? Jeśli nie, nie pchaj się w standardowe zgłoszenie.
  • Czy dokumentacja pokazuje cały układ, łącznie z magazynem energii? Połowiczne opisy instalacji zwykle kończą się wezwaniem do uzupełnienia.
  • Czy załączniki są kompletne i czytelne? To najprostszy sposób, żeby uniknąć cofnięcia sprawy na start.

Jeśli te trzy warunki są spełnione, zgłoszenie mikroinstalacji do Taurona staje się zwykłą procedurą, a nie serią niepotrzebnych poprawek. W praktyce właśnie tak powinien wyglądać dobrze przygotowany proces: bez improwizacji, z pełną dokumentacją i z uwzględnieniem całego układu, nie tylko samych paneli.

FAQ - Najczęstsze pytania

Niezbędne są dane inwestora, parametry techniczne urządzeń (karty katalogowe, certyfikaty), pełnomocnictwo (jeśli zgłasza inna osoba) oraz załącznik dotyczący magazynu energii, jeśli jest częścią instalacji. Dokumenty muszą być po polsku lub przetłumaczone przysięgle.

Zgłoszenie wystarczy, gdy moc mikroinstalacji mieści się w mocy przyłączeniowej obiektu. Wniosek o warunki przyłączenia jest wymagany, gdy planowana moc przekracza możliwości istniejącego przyłącza lub gdy inwestor nie jest prosumentem.

Przy kompletnej dokumentacji Tauron potwierdza zgłoszenie i realizuje przyłączenie mikroinstalacji w terminie do 30 dni od daty zgłoszenia. Weryfikacja zgłoszenia trwa do momentu potwierdzenia kompletności dokumentów.

Właściciel mikroinstalacji nie ponosi opłaty przyłączeniowej. Licznik dwukierunkowy oraz zabezpieczenia są montowane i opłacane przez operatora sieci (Tauron).

Tagi
tauron zgłoszenie mikroinstalacji
zgłoszenie mikroinstalacji fotowoltaicznej tauron
dokumenty do zgłoszenia fotowoltaiki tauron
przyłączenie fotowoltaiki do sieci tauron
tauron fotowoltaika magazyn energii
Udostępnij artykuł
Autor Jędrzej Ziółkowski
Jędrzej Ziółkowski
Jestem Jędrzej Ziółkowski, specjalizuję się w analizie rynku energii oraz fotowoltaiki. Od ponad pięciu lat badam dynamiczne zmiany w tych branżach, co pozwoliło mi zdobyć głęboką wiedzę na temat najnowszych trendów i technologii. Moim celem jest dostarczanie czytelnikom rzetelnych i przystępnych informacji, które pomagają zrozumieć złożoność zagadnień związanych z energią odnawialną. Pracując jako analityk branżowy, koncentruję się na obiektywnej analizie danych oraz faktów, co pozwala mi na przedstawianie klarownych i zrozumiałych wniosków. Wierzę, że dostęp do dokładnych i aktualnych informacji jest kluczowy dla podejmowania świadomych decyzji dotyczących energii i jej źródeł. Moim priorytetem jest budowanie zaufania wśród czytelników poprzez transparentność i rzetelność w każdym artykule.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
