Przyłączenie obiektu do sieci Taurona to nie tylko formularz, ale też dobrze przygotowana dokumentacja: dane wnioskodawcy, opis obiektu, moc, szkic lokalizacji i załączniki właściwe dla danego typu inwestycji. W tym artykule pokazuję, jak wygląda cała ścieżka od wniosku przez warunki przyłączenia do umowy i montażu licznika, bo właśnie na tym etapie najłatwiej stracić czas przez drobny brak w papierach.
To ważne zwłaszcza przy nowym domu, obiekcie usługowym, placu budowy albo instalacji z fotowoltaiką. W każdej z tych sytuacji procedura wygląda trochę inaczej, a dobrze dobrany komplet dokumentów potrafi skrócić sprawę o tygodnie.
Najkrótsza droga przez formalności
- Wniosek o określenie warunków to pierwszy krok, bez niego nie rusza dalsza procedura przyłączenia.
- Najczęściej trzeba przygotować dane wnioskodawcy, opis obiektu, moc wnioskowaną, tytuł prawny i szkic lokalizacji przyłącza.
- Termin wydania dokumentów zależy od grupy przyłączeniowej i może wynosić od 21 do 150 dni.
- Niekompletny wniosek wstrzymuje bieg terminu, a na uzupełnienie braków masz 14 dni.
- Opłata za przyłączenie zależy m.in. od mocy, rodzaju przyłącza i długości odcinka, a przy niektórych przypadkach wylicza się ją indywidualnie.
- Przy fotowoltaice, magazynie energii, stacji ładowania albo zasilaniu rezerwowym ścieżka formalna bywa dłuższa niż przy zwykłym domu jednorodzinnym.
Co oznaczają warunki przyłączenia i kiedy są potrzebne
Ja traktuję warunki przyłączenia jak techniczny plan gry: to dokument, który mówi, czy obiekt da się podłączyć do sieci, jak trzeba rozbudować infrastrukturę i jakie parametry musi mieć przyłącze. W praktyce bez tego dokumentu trudno sensownie zaprojektować instalację, bo nie wiadomo jeszcze, czy potrzebne będzie przyłącze kablowe, napowietrzne, jaka będzie moc i gdzie ma stanąć układ pomiarowy.
W przypadku Taurona cały proces zaczyna się od złożenia wniosku o określenie warunków. Dopiero na tej podstawie operator wskazuje możliwość podłączenia, zakres prac po swojej stronie, wymagania techniczne oraz szacowany koszt. To nie jest jeszcze umowa na dostawę prądu, tylko etap, który ustawia wszystkie kolejne decyzje projektowe i budowlane.
Jeśli kupujesz działkę albo przejmujesz nowy lokal, myślę o tym wcześniej niż większość inwestorów: najpierw sprawdzam, czy zasilanie jest dostępne w ogóle, a dopiero potem wybieram projekt instalacji. Dzięki temu łatwiej uniknąć sytuacji, w której projekt domu lub hali nie pasuje do realnych możliwości sieci. Kiedy już wiadomo, po co ten dokument jest potrzebny, czas przejść do tego, co trzeba włożyć do samego wniosku.

Jakie dokumenty trzeba dołączyć do wniosku
Najwięcej opóźnień bierze się nie z samego Taurona, tylko z braków w załącznikach. Ja zaczynam zawsze od sprawdzenia trzech rzeczy: czy wniosek zawiera poprawną moc, czy opis obiektu pasuje do rzeczywistości i czy dokumenty potwierdzające prawo do korzystania z nieruchomości są spójne z danymi w formularzu.
| Dokument lub informacja | Po co jest potrzebna | Kiedy ma znaczenie |
|---|---|---|
| Dane wnioskodawcy | Żeby operator mógł przygotować projekt umowy i skontaktować się ze stroną postępowania. | Zawsze, bez wyjątku. |
| Opis obiektu i adres | Żeby jednoznacznie wskazać budynek, lokal, plac budowy, obiekt usługowy albo produkcyjny. | Zawsze, przy każdym typie przyłączenia. |
| Moc wnioskowana i przewidywane zużycie energii | To podstawa do oceny technicznej i późniejszej wyceny przyłącza. | Zawsze, a przy większych inwestycjach szczególnie dokładnie. |
| Tytuł prawny do obiektu lub oświadczenie o jego posiadaniu | Potwierdza, że masz prawo wystąpić o przyłączenie. | Zawsze, także przy najmie, dzierżawie i współwłasności. |
| Plan zabudowy lub szkic lokalizacji przyłącza | Pomaga wskazać miejsce podłączenia i zaplanować przebieg przyłącza. | Zwykle warto go dołączyć; przy zwiększaniu mocy nie jest wymagany. |
| Pisemne pełnomocnictwo | Potrzebne, gdy ktoś składa wniosek w Twoim imieniu. | Gdy działa pełnomocnik. |
| Załączniki branżowe WP-A, WP-B, WP-C lub WP-E | Dopasowują wniosek do rodzaju obiektu, np. wielolokalowego, produkcyjnego, zespołu domów albo stacji ładowania. | W zależności od typu inwestycji. |
| UP-A przy współwnioskodawcach | Porządkuje sprawę, gdy stroną umowy ma być więcej niż jedna osoba. | Przy współwłasności lub kilku inwestorach. |
W praktyce bardzo ważna jest też poprawna moc wnioskowana. Jeżeli nie masz pewności, lepiej policzyć ją z uprawnionym elektrykiem, niż wpisać wartość „na oko” i później poprawiać cały projekt. Dla samego wniosku o warunki przyłączenia nie dołącza się jeszcze wszystkich dokumentów, które pojawiają się przy podpisywaniu umowy na energię w nowym lokalu, ale o tym piszę dalej, bo ten etap często bywa mylony z właściwym przyłączeniem.
Jeżeli dokumenty masz już wstępnie poukładane, kolejnym krokiem jest wybór właściwego formularza i sposób złożenia wniosku, najlepiej bez konieczności późniejszego dosyłania braków.
Jak złożyć wniosek bez poprawek
Najprościej myśleć o tym jako o krótkiej sekwencji działań, a nie o pojedynczym formularzu. Ja zwykle prowadzę inwestora tak:
- Wybierz właściwy formularz dla skali inwestycji: niskie napięcie do 180 kW, średnie napięcie powyżej 180 kW do 8 MW albo osobną ścieżkę dla mikroinstalacji, jeśli to fotowoltaika.
- Wpisz moc, rodzaj obiektu, przewidywany termin rozpoczęcia poboru energii i dane kontaktowe bez skrótów i domysłów.
- Dołącz wymagane załączniki, w tym plan zabudowy lub szkic, jeśli jest potrzebny w Twoim przypadku.
- Wyślij wniosek online albo złóż go papierowo w punkcie obsługi klienta lub pocztą.
- Jeśli dostaniesz wezwanie do uzupełnienia, zareaguj szybko, bo masz na to 14 dni od doręczenia pisma.
Tauron udostępnia dziś formularze online, a dla umowy przyłączeniowej pozwala też na podpis elektroniczny z użyciem profilu zaufanego lub podpisu kwalifikowanego. To praktyczna zmiana, bo zmniejsza liczbę papierów i skraca czas obiegu dokumentów. Przy nowych inwestycjach to ma realne znaczenie, zwłaszcza jeśli kilka osób musi podpisać dokumenty i każda z nich pracuje w innym miejscu.
Warto też pamiętać, że dla różnych zakresów mocy obowiązują różne ścieżki: do 180 kW w niskim napięciu, powyżej 180 kW do 8 MW w średnim napięciu, a osobno rozpatruje się mikroinstalacje i przyłączenia krótkotrwałe, jeśli zasilanie ma trwać krócej niż 90 dni. Skoro wniosek można dziś złożyć sprawniej, trzeba jeszcze wiedzieć, ile realnie trwa sama odpowiedź operatora.
Ile trwa wydanie dokumentów i kiedy terminy się wydłużają
Terminy nie zaczynają biec od dnia, w którym wysłałeś pierwszy szkic maila, tylko od dnia złożenia kompletnego wniosku. To ważna różnica, bo niepełny komplet zatrzymuje całą procedurę. Jeśli brakuje danych albo załączników, operator wzywa do uzupełnienia, a czas, który wykorzystasz na poprawkę, nie liczy się do ustawowego terminu.
| Grupa i warunki techniczne | Termin na wydanie warunków | Co to zwykle oznacza w praktyce |
|---|---|---|
| V lub VI grupa przyłączeniowa, sieć do 1 kV | Do 21 dni | Najkrótsza ścieżka, typowa dla prostszych przyłączeń niskiego napięcia. |
| IV grupa przyłączeniowa, sieć do 1 kV | Do 30 dni | Częsta sytuacja przy standardowych obiektach mieszkaniowych i części usługowych. |
| III lub VI grupa, sieć powyżej 1 kV, bez źródła i bez magazynu energii | Do 60 dni | Ścieżka dla bardziej rozbudowanych obiektów, gdzie trzeba dokładniej analizować parametry sieci. |
| III lub VI grupa, sieć powyżej 1 kV, ze źródłem lub magazynem energii | Do 120 dni | Dłuższy termin, bo dochodzi analiza pracy źródła albo magazynu energii. |
| I lub II grupa przyłączeniowa | Do 150 dni | Najbardziej wymagające sprawy, zwykle związane z dużą inwestycją lub rozbudową sieci. |
Ja zakładam prostą zasadę: im wcześniej obiekt wymaga źródła wytwórczego, magazynu energii albo przebudowy sieci, tym większa szansa na dłuższy termin. Nie jest to wada procedury, tylko efekt bardziej złożonej analizy technicznej. Jeśli inwestycja ma wspólny punkt z fotowoltaiką, magazynem lub stacją ładowania, lepiej od razu liczyć się z mocniej technicznym podejściem operatora.
Po wydaniu dokumentów sprawa nie kończy się automatycznie. Następny krok to umowa, a to właśnie ona pokazuje, co dokładnie musisz zrobić po swojej stronie, zanim Tauron uruchomi kolejne etapy.
Co zawiera dokument i jak czytać go przed podpisaniem umowy
W wydanych warunkach interesują mnie zawsze cztery rzeczy: czy podłączenie jest możliwe, jaki jest zakres rozbudowy sieci, jakie parametry techniczne ma mieć przyłącze i jaki jest planowany koszt. To nie są detale do przejrzenia „na szybko”, tylko punkty, które decydują o projekcie instalacji elektrycznej, o miejscu posadowienia złącza i o tym, czy późniejsza rozbudowa domu albo hali nie będzie wymagała kolejnych przeróbek.
Po spełnieniu warunków stawianych przez operatora podpisuje się umowę o przyłączenie. Tu wchodzą już konkretne obowiązki: wykonanie prac budowlano-montażowych, wykonanie instalacji odbiorczej, opłacenie przyłączenia i zgłoszenie gotowości instalacji do odbioru. Ja zawsze przypominam, że samo wykonanie przyłącza nie oznacza jeszcze uruchomienia dostaw prądu. Do tego potrzebna jest jeszcze umowa regulująca dostarczanie energii oraz montaż układu pomiarowo-rozliczeniowego, czyli licznika.
W praktyce warto pokazać warunki elektrykowi lub projektantowi od razu po ich otrzymaniu. To on najlepiej oceni, czy Twoja instalacja wewnętrzna, zabezpieczenia i rozdzielnia pasują do wymagań operatora. Jeśli tego nie zrobisz, drobny błąd na etapie projektu może później zamienić się w kosztowną poprawkę na budowie. A skoro umowa i projekt muszą się spiąć technicznie, naturalnie pojawia się pytanie o pieniądze.
Ile kosztuje przyłączenie i kiedy faktura przychodzi później
Nie ma jednej stawki dla wszystkich przypadków. Przy niskim napięciu koszt zależy od mocy przyłączeniowej, rodzaju przyłącza oraz długości przyłącza. Jeśli dochodzi przebudowa istniejącego odcinka, znaczenie mają także rzeczywiste nakłady związane z budową. Przy średnim i wysokim napięciu, a także przy źródłach wytwórczych, magazynach energii, przebudowie przyłącza czy zasilaniu rezerwowym, wycena jest zazwyczaj indywidualna.
| Rodzaj sprawy | Jak liczy się opłatę | Co trzeba zapamiętać |
|---|---|---|
| Standardowe przyłączenie odbiorcy | Według parametrów technicznych i taryfy dystrybucyjnej | Najważniejsze są moc, rodzaj przyłącza i długość odcinka. |
| Przebudowa przyłącza | Na podstawie rzeczywistych nakładów | To zwykle droższy wariant niż nowy prosty odcinek. |
| Źródło wytwórcze lub magazyn energii | Indywidualnie, według nakładów i zasad taryfowych | Tu trzeba liczyć się z dłuższą analizą i precyzyjniejszym projektem. |
| Zasilanie rezerwowe | Indywidualnie | Wycena zależy od rozwiązania technicznego i zakresu prac po stronie operatora. |
Ważna rzecz, o której wiele osób zapomina: faktury za przyłączenie nie wystawia się „z góry” tylko po to, żeby przyspieszyć sprawę. Jeśli operator ma wykonać i odebrać przyłącze, dokument rozliczeniowy pojawia się po tych pracach; jeśli nie ma robót po stronie Taurona, faktura może pojawić się niezwłocznie po zawarciu umowy. Wcześniejsza wpłata nie przyspiesza terminu realizacji umowy, a termin płatności faktury wynosi 30 dni od daty wystawienia. To dobra informacja dla inwestora, który pilnuje cash flow, ale też sygnał, że koszt przyłączenia warto uwzględnić w budżecie od samego początku.
Najlepiej wychodzi to wtedy, gdy znasz już typ inwestycji, bo inaczej wycena może się zmieniać w zależności od tego, czy mówisz o domu, fotowoltaice, stacji ładowania czy placu budowy. I właśnie te różnice warto jeszcze uporządkować osobno.
Gdy procedura wygląda inaczej dla domu, fotowoltaiki i placu budowy
W praktyce jeden wzór wniosku nie pasuje do wszystkich sytuacji. Ja często rozdzielam je od razu na cztery scenariusze, bo każdy ma trochę inne dokumenty i inną logikę techniczną.
| Scenariusz | Najważniejsza ścieżka | Co wyróżnia ten przypadek |
|---|---|---|
| Nowy dom lub nowy lokal | Standardowy wniosek o warunki przyłączenia | Po zakończeniu inwestycji do nowej umowy na prąd może dojść Karta Danych Technicznych i, jeśli trzeba, zgłoszenie gotowości instalacji do przyłączenia. |

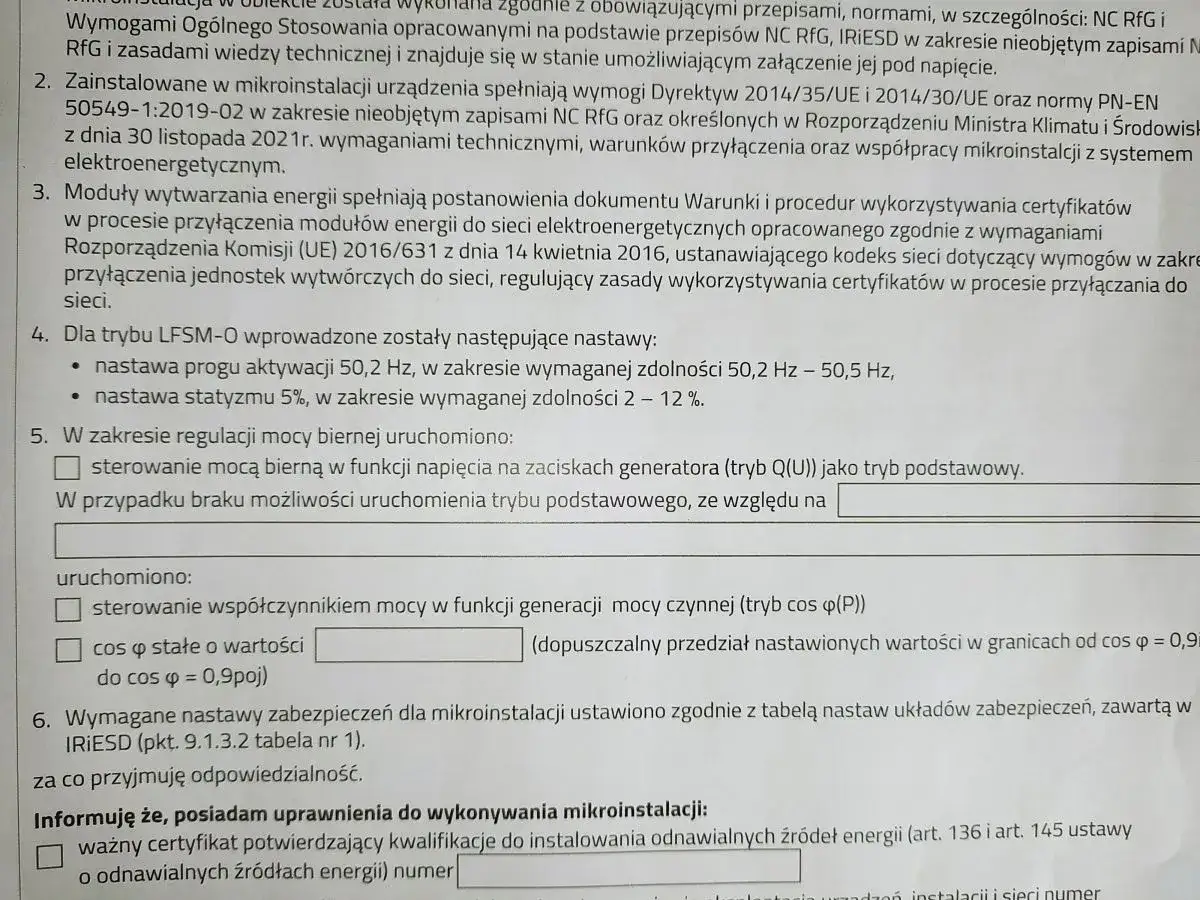

| Fotowoltaika do 50 kW | Tryb zgłoszenia mikroinstalacji, jeśli moc mieści się w warunkach przyłączenia | Tu nie zawsze potrzebny jest pełny wniosek o warunki; ważne jest, by moc instalacji nie przekraczała mocy przyłączeniowej. |
| Fotowoltaika z magazynem energii lub bardziej złożona instalacja | Często pełniejsza analiza techniczna | Terminy bywają dłuższe, a projekt trzeba skoordynować z elektrykiem wcześniej niż przy zwykłym domu. |
| Plac budowy lub zasilanie krótkotrwałe | Osobny wniosek o podłączenie krótkotrwałe | Sprawdza się przy zasilaniu na okres krótszy niż 90 dni, na przykład przy imprezie plenerowej albo czasowym zapotrzebowaniu. |
| Stacja ładowania, obiekt produkcyjny, wielolokalowy albo zespół domów | Właściwy załącznik branżowy do wniosku | Tu najłatwiej o błąd, bo bez właściwego załącznika operator zwykle odsyła wniosek do uzupełnienia. |
Jeśli planujesz instalację PV, patrzę na ten temat jeszcze szerzej: oprócz samego przyłączenia ważne są moc przyłączeniowa, miejsce montażu falownika i ewentualna przyszła rozbudowa o magazyn energii. To, co dziś wydaje się „na zapas”, za rok może zablokować rozwój instalacji, jeśli nie zostanie przewidziane w warunkach i projekcie. Przy domu jednorodzinnym zwykle da się to ogarnąć prościej, ale przy większej nieruchomości lepiej nie zostawiać tych decyzji na sam koniec.
Na końcu liczy się nie tylko to, co złożysz, ale też to, czy dokumenty są spójne technicznie i czy wszystkie osoby po stronie inwestora wiedzą, kiedy mają coś podpisać albo uzupełnić. To właśnie ten etap najczęściej oddziela szybkie przyłączenie od sprawy, która przeciąga się bez sensu.
Co zrobić, żeby przyłączenie nie utknęło na końcu
Jeżeli miałbym wskazać jeden nawyk, który naprawdę oszczędza czas, byłoby to dopięcie dokumentów przed wysłaniem wniosku. Ja zawsze sprawdzam moc wnioskowaną z elektrykiem, dołączam plan albo szkic lokalizacji przyłącza i pilnuję, żeby dane wnioskodawcy były identyczne we wszystkich załącznikach. Przy współwłasności od razu upewniam się, że wszyscy współwłaściciele są ujęci prawidłowo albo że pełnomocnik ma właściwe upoważnienie.
Druga rzecz to porządek po wydaniu warunków. Nie odkładaj ich „na później”, tylko od razu przekaż projektantowi lub wykonawcy instalacji. W przypadku nowego domu lub lokalu przygotuj się też na dalszy etap: przy nowej umowie na prąd mogą być potrzebne Karta Danych Technicznych i druk ZI, a jeśli w lokalu nie ma licznika od dłuższego czasu, operator może poprosić o dodatkowe oświadczenie o stanie technicznym instalacji. To już nie jest czysta formalność, tylko dowód, że instalacja nadaje się do bezpiecznego uruchomienia.
Jeżeli planujesz jednocześnie fotowoltaikę, magazyn energii albo stację ładowania, nie traktuj przyłączenia jako dodatku do projektu. To element, który powinien być wpisany w projekt od początku, bo później najdrożej wychodzą poprawki robione po fakcie. Dobrze przygotowany komplet dokumentów, poprawnie dobrana moc i szybka reakcja na wezwanie do uzupełnienia to trzy rzeczy, które najczęściej decydują o tym, czy cała procedura przechodzi płynnie, czy zatrzymuje się na pół drogi.
