Najważniejsze fakty o energetyce wiatrowej
- Jedna turbina nie produkuje prądu cały czas, więc liczy się nie tylko moc znamionowa, ale też roczny uzysk energii.
- O wyniku projektu decydują głównie wiatr, przyłącze do sieci, teren, logistyka serwisowa i akceptacja społeczna.
- Instalacje na lądzie są prostsze i tańsze w utrzymaniu, a projekty na morzu zwykle dają wyższy uzysk, ale są bardziej złożone i kapitałochłonne.
- W Polsce lądowa energetyka wiatrowa przekroczyła 6,4 GW, a Bałtyk staje się miejscem pierwszych dużych inwestycji offshore.
- Najczęstszy błąd to liczenie opłacalności tylko na podstawie samej turbiny, bez kosztów sieci, fundamentów, dróg, serwisu i ryzyk formalnych.
Jak działa elektrownia wiatrowa od łopaty do sieci
Mechanizm jest prosty w założeniu, ale dość sprytny w szczegółach. Wiatr porusza łopaty wirnika, a ten napędza generator, który zamienia energię mechaniczną na elektryczną. Całość pracuje w szerokim zakresie warunków, ale nie „na pełnym gazie” przez cały czas. Typowa turbina zaczyna wytwarzać energię przy prędkości wiatru około 3-4 m/s, a przy bardzo silnych podmuchach, zwykle rzędu 20-25 m/s, wyłącza się ochronnie, żeby nie uszkodzić układu.
W praktyce najważniejsze są cztery elementy: łopaty, gondola, wieża i system elektryczny. Łopaty przechwytują ruch powietrza, gondola mieści generator i elektronikę sterującą, wieża podnosi wirnik na wyższy poziom przepływu wiatru, a transformator przygotowuje energię do wprowadzenia do sieci. Moc znamionowa mówi o tym, ile turbina może oddać w idealnych warunkach, ale o realnym wyniku przesądza roczna produkcja, a nie sama liczba na tabliczce znamionowej.
| Element | Rola | Dlaczego ma znaczenie |
|---|---|---|
| Łopaty | Przechwytują energię kinetyczną wiatru | Ich długość i profil decydują o tym, ile energii turbina może pobrać z przepływu powietrza |
| Gondola | Mieści generator, układ sterowania i elementy napędu | Tu zapada większość decyzji o stabilności pracy i bezpieczeństwie |
| Wieża | Ustawia wirnik wyżej nad gruntem | Wyżej zwykle znaczy stabilniejszy i mocniejszy wiatr |
| Transformator | Podnosi napięcie energii przed wysłaniem do sieci | Bez tego prąd nie trafiłby efektywnie do systemu elektroenergetycznego |
| Układ sterowania | Reguluje kąt łopat i ustawienie turbiny względem wiatru | To on utrzymuje produkcję w optymalnym zakresie i chroni instalację |
Najkrócej mówiąc: energia wiatru nie zamienia się w prąd „sama z siebie”. Potrzebuje dobrze dobranej techniki, odpowiedniej wysokości i sterowania, które umie zareagować zarówno na słabszy wiatr, jak i na zbyt gwałtowne podmuchy. A kiedy już rozumiemy sam mechanizm pracy, warto przejść do pytania, które decyduje o sukcesie całego przedsięwzięcia: co naprawdę wpływa na wydajność projektu.
Co decyduje o tym, czy projekt będzie wydajny
Na papierze dwa projekty mogą mieć identyczną moc zainstalowaną, a w praktyce dawać zupełnie inny wynik roczny. Z mojego punktu widzenia największy błąd inwestorów i obserwatorów polega na skupieniu się na samej liczbie megawatów. Tymczasem o efekcie decyduje kilka bardziej przyziemnych, ale bezlitośnie ważnych czynników.
- Warunki wiatrowe - nie chodzi tylko o średnią prędkość, ale też o stabilność i rozkład podmuchów w ciągu roku.
- Efekt cienia aerodynamicznego - turbiny ustawione zbyt gęsto zabierają sobie nawzajem część energii, więc źle zaprojektowany układ obniża uzysk całego pola.
- Topografia terenu - wzgórza, lasy i przeszkody zmieniają przepływ powietrza, a to wpływa na pracę wirników.
- Przyłączenie do sieci - nawet świetna lokalizacja przegrywa, jeśli nie da się sprawnie wyprowadzić energii do systemu.
- Logistyka serwisowa - dojazd, zaplecze techniczne i dostęp do części zamiennych mają realny wpływ na przestoje i koszty.
- Ryzyka środowiskowe i formalne - procedury mogą być długie, a każdy poślizg wydłuża czas zwrotu.
Właśnie dlatego współczynnik wykorzystania mocy jest tak ważny. To parametr pokazujący, jak bardzo instalacja pracuje względem swojej mocy nominalnej w skali roku. Dwie turbiny po 5 MW nie muszą dać tego samego efektu, jeśli jedna stoi w miejscu z lepszym wiatrem, a druga w lokalizacji z gorszą siecią i częstszymi ograniczeniami pracy. Kiedy ten mechanizm jest jasny, porównanie lądu i morza staje się znacznie bardziej sensowne.

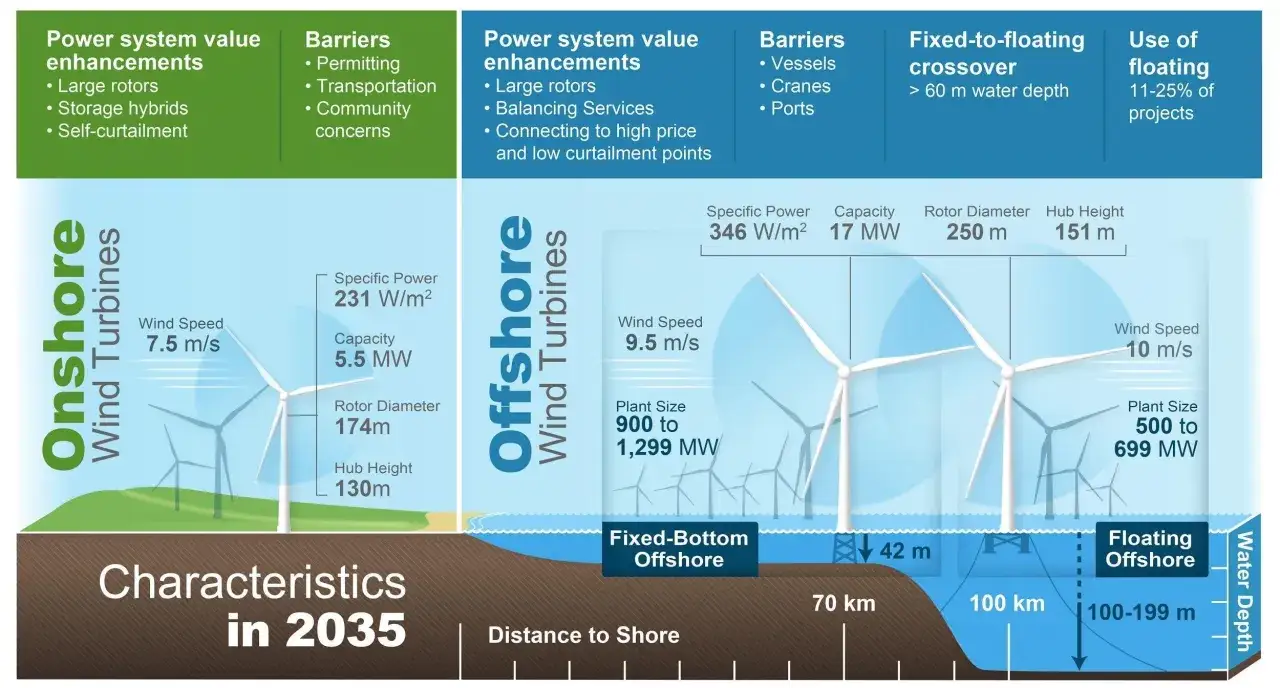

Ląd i morze to dwa różne modele inwestycji
To rozróżnienie jest ważniejsze, niż zwykle się wydaje. Z punktu widzenia technologii oba rozwiązania opierają się na tym samym zjawisku, ale w praktyce różnią się kosztem wejścia, skalą, serwisem i harmonogramem. Na lądzie inwestycja jest prostsza organizacyjnie, na morzu - znacznie bardziej wymagająca, ale za to zwykle bardziej produktywna.
| Kryterium | Instalacje na lądzie | Morska farma wiatrowa |
|---|---|---|
| Uzysk energii | Zwykle niższy niż na morzu, ale nadal bardzo atrakcyjny w dobrych lokalizacjach | Z reguły wyższy dzięki stabilniejszym i mocniejszym wiatrom |
| Koszt wejścia | Niższy, prostsza infrastruktura i łatwiejszy dostęp | Wyższy, bo dochodzą fundamenty morskie, kable podmorskie i zaplecze portowe |
| Serwis | Łatwiejszy i tańszy, bo technicy mogą pracować bez ograniczeń pogodowych typowych dla morza | Trudniejszy logistycznie, silniej zależny od warunków pogodowych |
| Skala turbin | Najczęściej kilka megawatów na jednostkę | W polskich projektach nowe turbiny sięgają 14-15 MW |
| Przykład z Polski | Projekt Miejska Górka zakłada 53 turbiny o mocy 3,6 MW każda, czyli 190,8 MW łącznie | Baltic Power ma 76 turbin po 15 MW, a Baltica 2 - 107 turbin po 14 MW |
Jak wygląda droga inwestycji w Polsce
Jeśli patrzę na taki projekt praktycznie, zaczynam od czterech pytań: czy jest wiatr, czy da się przyłączyć energię, czy formalności są realne do przejścia i czy finansowanie nie rozbije całej układanki. Dopiero potem mówimy o turbinach. Sam sprzęt jest tylko jednym z elementów, a często nie najtrudniejszym.
| Etap | Co trzeba sprawdzić | Typowy problem |
|---|---|---|
| Analiza lokalizacji | Zasób wiatru, dojazd, ukształtowanie terenu, ograniczenia środowiskowe | Zbyt optymistyczna ocena potencjału miejsca |
| Pozwolenia i planowanie | Dokumenty środowiskowe, plan miejscowy, uzgodnienia branżowe | Brak spójności między planem inwestycji a lokalnymi ograniczeniami |
| Przyłączenie do sieci | Warunki techniczne, dostępność mocy przesyłowej, koszt infrastruktury | Sieć okazuje się wąskim gardłem |
| Model sprzedaży energii | Aukcja, kontrakt PPA, kontrakt różnicowy lub inny model przychodu | Źle dobrana strategia sprzedaży energii |
| Budowa i uruchomienie | Fundamenty, montaż, testy, odbiory i serwis startowy | Poślizg w harmonogramie i wzrost kosztów finansowania |
W przypadku sektora offshore tempo wyznacza także system wsparcia. Według URE, pierwsza polska aukcja dla projektów na Bałtyku w 2025 roku zakontraktowała 3,4 GW, co dobrze pokazuje, że rynek przeszedł z fazy planów do fazy realnej budowy. To ważne, bo przy tej skali nie wystarczy samo pozwolenie na postawienie turbin. Trzeba jeszcze zsynchronizować porty, produkcję komponentów, kable, stacje elektroenergetyczne i harmonogram finansowania. Gdy formalności są spięte, wraca najprostsze pytanie: ile energii z tego faktycznie płynie i kiedy projekt ma sens ekonomiczny.
Ile energii daje wiatr i kiedy taka inwestycja ma sens
Najbardziej użyteczny wzór jest prosty: moc zainstalowana razy liczba godzin w roku razy współczynnik wykorzystania mocy. Jeśli turbina ma 100 MW i pracuje ze współczynnikiem 30%, da około 262,8 GWh energii rocznie. Przy 45% ten sam park może dać już około 394,2 GWh. Różnica jest ogromna i właśnie dlatego samo „ile megawatów” mówi mniej, niż wielu osobom się wydaje.
| Moc instalacji | Współczynnik wykorzystania mocy | Szacunkowy roczny uzysk |
|---|---|---|
| 1 MW | 30% | Około 2,63 GWh |
| 100 MW | 30% | Około 262,8 GWh |
| 100 MW | 45% | Około 394,2 GWh |
Na lądzie współczynnik wykorzystania mocy jest zwykle niższy niż na morzu, ale koszt wejścia również bywa dużo mniejszy. Dlatego nie ma jednego zwycięzcy. Dobrze zaprojektowany projekt lądowy może być bardzo konkurencyjny cenowo, a morska instalacja bywa mocniejsza energetycznie, choć droższa w budowie i utrzymaniu. W praktyce liczy się też żywotność, która w takich projektach najczęściej wynosi około 20-25 lat, oraz koszty serwisowe, ubezpieczenie, dzierżawa gruntu, dostępność sieci i ryzyko ograniczania produkcji w szczytach wiatru.
Tu najczęściej widać też najsłabszy punkt modeli finansowych: ktoś liczy tylko samą turbinę, a pomija drogi dojazdowe, fundamenty, transformator, przyłącze, balansowanie systemu i koszty przestojów. A to właśnie te pozycje decydują o tym, czy inwestycja naprawdę się spina. Na końcu zostaje więc pytanie praktyczne: co dziś najbardziej liczy się w polskich projektach i gdzie warto zachować największą ostrożność?
Co dziś najbardziej liczy się w polskich projektach wiatrowych
Gdybym miał ująć to w jednym zdaniu, powiedziałbym tak: wygrywają nie te projekty, które wyglądają najlepiej na slajdzie, tylko te, które najuczciwiej odpowiadają na warunki miejsca. W polskich realiach liczą się trzy rzeczy bardziej niż marketingowa obietnica szybkiego zwrotu.
- Sieć - bez realnej mocy przyłączeniowej nawet bardzo dobry teren nie stanie się dobrym projektem.
- Planowanie - formalności, środowisko i lokalne uzgodnienia trzeba traktować jako rdzeń inwestycji, a nie jako dodatek.
- Serwis - im większa i bardziej odległa instalacja, tym większe znaczenie ma logistyka utrzymania ruchu.
- Model sprzedaży energii - stabilny przychód jest ważniejszy niż jednorazowy efekt medialny.
W praktyce najlepiej sprawdzają się projekty, które są dopasowane do lokalnej sieci, mają realistyczny harmonogram i nie próbują „przegadać” ograniczeń technicznych. Dla firm oznacza to często potrzebę długoterminowej umowy na zakup energii, a dla inwestorów gruntowych - skupienie się na jakości lokalizacji, nie na samej skali. Z mojego doświadczenia największą wartość daje dziś podejście pragmatyczne: najpierw warunki, potem liczby, na końcu dopiero deklaracje o mocy. Tylko wtedy taki projekt ma szansę działać stabilnie przez lata i rzeczywiście wzmacniać krajowy system energetyczny.
